A construção do novo quartel de bombeiros da AHBVF teve como fundamento prioritário a necessidade de melhorar o grau de prontidão dos meios de emergência do Corpo de Bombeiros do Faial, através da deslocalização do quartel de uma zona de maior densidade de construção - e, por esse facto, com acessos restringidos e potencialmente sujeitos a bloqueios - para uma zona mais protegida e com um acesso mais franco e flexível, quer à cidade da Horta, como a todas as freguesias da ilha do Faial.
Por outro lado, importava, através da construção de um edifício de raiz, substituir as instalações sitas na Praça da República, inauguradas no ano de 1929 e ampliadas em 1987, por outras mais adequadas às diversas e exigentes funções desempenhadas no âmbito da atividade de uma corporação de bombeiros, a prestar socorro em exclusivo na respetiva ilha e à luz dos atuais padrões de desenvolvimento e modernização.
Foi neste contexto que, em junho de 2016, se deu início a esta operação de investimento, a qual, fruto de várias vicissitudes, veio a ser retomada no ano seguinte, mediante a adjudicação, em 7 de novembro de 2017, do procedimento de ajuste direto no regime simplificado “Elaboração do Projeto Base de Arquitetura do Novo Quartel de Bombeiros da Horta” ao Arquiteto José Virgílio Medeiros Teixeira, pelo valor de 11.900,00€ + IVA, o que perfaz uma despesa de 14.042,00€.
Em 15 de dezembro de 2017, foi aberto o procedimento de ajuste direto “Execução dos Projetos de Especialidade e de Execução do Novo Quartel de Bombeiros da Horta”, com consulta a diversas entidades e um preço base de 63.000,00€, tendo o mesmo sido adjudicado, em 20 de fevereiro de 2018, à empresa Arquiangra - Arquitetura e Engenharia, Lda., pelo valor de 45.847,00€ + IVA, o que perfaz uma despesa de 54.099,46€.
Posteriormente, foi celebrada, em 25 de setembro de 2018, a contratação da “Revisão de Projeto de Construção de Novo Quartel de Bombeiros da Horta” junto da empresa Consulmar Açores - Projetistas e Consultores, Lda., pelo valor de 9.850,00€ + IVA, o que perfaz uma despesa de 11.623,00€.
Em 17 de setembro de 2019, o Conselho do Governo deliberou autorizar o financiamento, até um montante máximo de 3.347.148,01€, da empreitada de construção do novo quartel de bombeiros da AHBVF - Resolução do Conselho do Governo n.º 99/2019, de 25 de setembro.
Deste modo, foi lançado, em 24 de outubro de 2019, o concurso público para a “Empreitada de construção da nova Sede do Quartel da Associação Humanitária de Bombeiros Voluntários do Faial”, tendo o mesmo sido adjudicado, em 3 de abril de 2020, à empresa AFAVIAS - Engenharia e Construções Açores, S.A., pelo valor de 2.825.861,43€ + IVA, o que perfaz uma despesa de 2.938.895,89€.
Por fim, foi aberto um procedimento de ajuste direto com consulta a três agentes no mercado e um preço base de 60.000,00€, com vista à “Aquisição de serviços de planeamento, coordenação e fiscalização na execução da empreitada de construção da nova Sede do Quartel da Associação Humanitária de Bombeiros Voluntários do Faial”, tendo o mesmo sido adjudicado, em 16 de junho de 2020, à empresa João Melo - Engenharia e Consultadoria, Sociedade Unipessoal, Lda., pelo valor de 59.854,67€ + IVA, o que perfaz uma despesa de 70.628,51€.

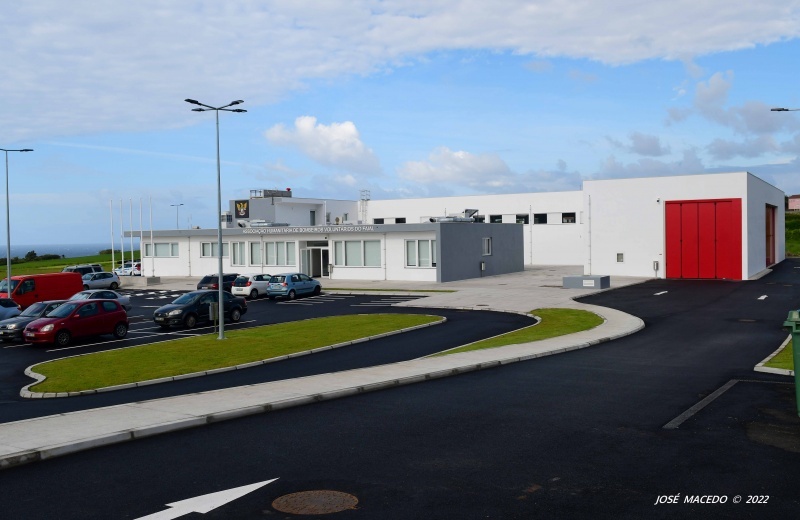

Em 9 de julho de 2020, teve lugar a cerimónia de assinatura do contrato para execução da “Empreitada de construção da nova Sede do Quartel da Associação Humanitária de Bombeiros Voluntários do Faial”; em 31 de julho de 2020, foi a vez da cerimónia de assinatura do auto de consignação e lançamento da primeira pedra do novo quartel, uma infraestrutura moderna que respeita as mais recentes especificidades deste tipo de equipamento a nível nacional e internacional (quer ao nível construtivo, quer em termos funcionais) - ocupando uma área de espaço exterior de cerca de 5.400m2, uma área de construção total de 2.115m2 e uma área de implantação de 2.012m2 - e que permite proporcionar melhores condições de trabalho aos bombeiros, elevar o grau de proteção, prontidão e eficiência dos meios de emergência (eliminando constrangimentos de segurança e de operacionalidade) e, por conseguinte, a prestação de um serviço cada vez melhor à população faialense.
A obra arrancou logo de seguida, com o prazo de execução de 540 dias (18 meses), tendo a receção provisória ocorrido em 11 de março de 2022. A transição paulatina para o novo quartel ocorreu ao longo de abril de 2022, sem qualquer prejuízo para o socorro e demais serviços prestados à população faialense, estando esta Associação e Corpo de Bombeiros a funcionar a 100% no novo edifício desde a tarde de 5 de maio de 2022.
Em 16 de maio de 2022, dia em que a AHBVF completou 110 anos de bom e contínuo serviço à população faialense, procedeu-se igualmente à inauguração do seu novo quartel operacional, um marco assim duplamente histórico para esta centenária instituição e, em suma, o culminar de todos os esforços e vontades que foi necessário congregar em prol da concretização deste objetivo há muito reivindicado e de inquestionável importância para a ilha do Faial.
